Neubau Realschule Hackenbroich
Der Eigenbetrieb Dormagen wurde von der Stadt Dormagen mit der Planung des Neubaus der Realschule auf dem Gelände des Schulzentrums Hackenbroich beauftragt.
Dabei soll ein innovatives Pädagogisches Konzept in Form einer Cluster-Schule umgesetzt werden. Mit dem Beschluss des Betriebsausschusses wurde gleichzeitig für die Bauweise der vorzugsweise Einsatz des Werkstoffes Holz formuliert.
Ziel der Stadt Dormagen war es, das Neubauvorhaben wirtschaftlich zu optimieren und mit maximaler Kosten- und Termintreue umzusetzen. Hierfür zog die Stadt als alternative Beschaffung zur konventionellen Realisierung die Umsetzung eines Ausschreibungsmodells eines Totalunternehmers in Betracht, bei welchem die Planungs- und Bauleistungen aus einer Hand im Rahmen eines europaweiten Verhandlungsverfahrens vergeben werden. Ebenfalls wurde im Sinne einer möglichst kurzen Bauzeit die Errichtung des Neubaus in (Holz-) Modulbauweise ausgegangen.

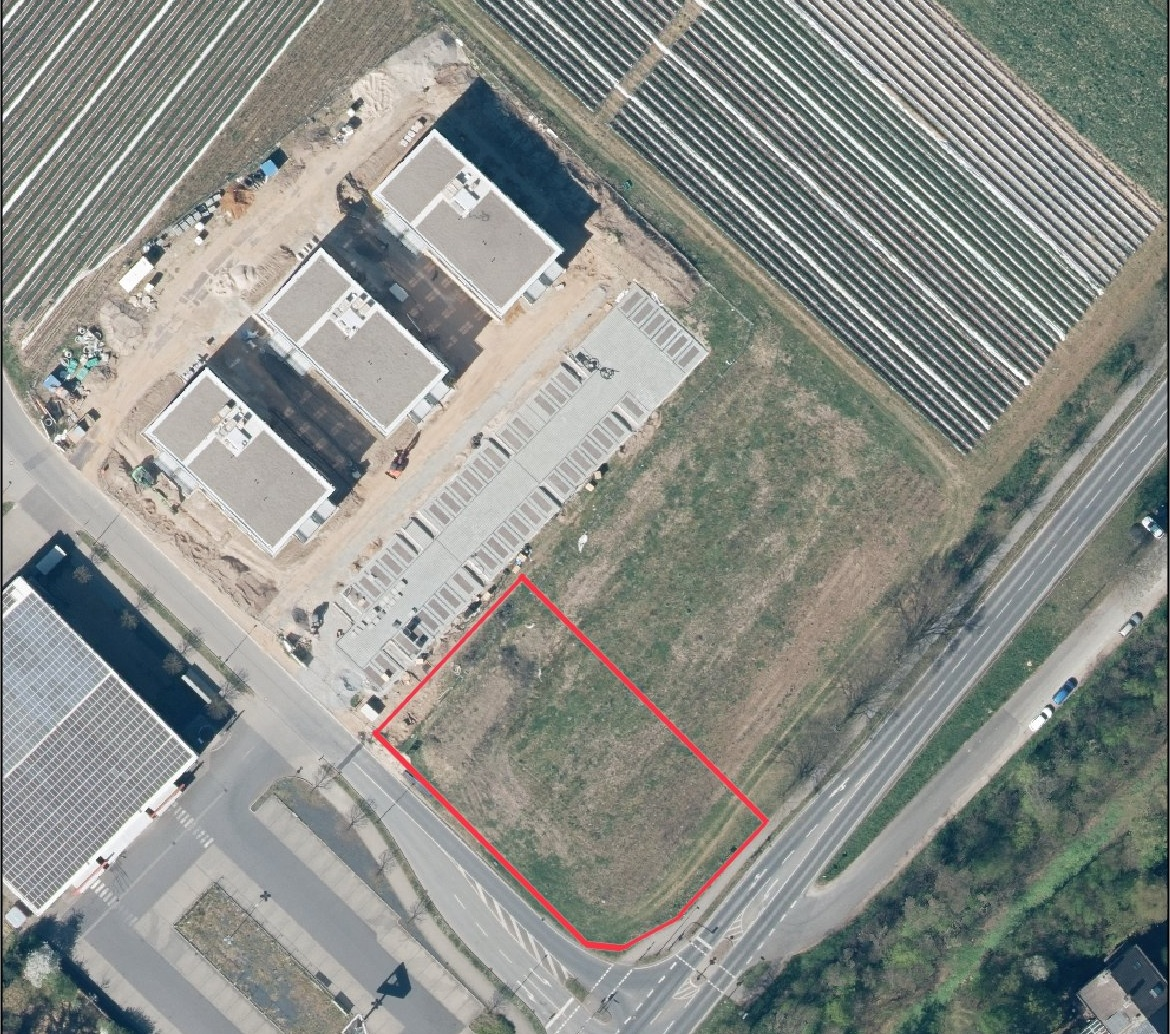

Der als Baufeld ausgewiesene Teil des Grundstückes wird direkt über die Dr. Geldmacher-Str. erschlossen. Hier wurde eigens für den Baustellenbetrieb eine neue Zufahrt errichtet, welche die Erschließung und Zugänglichkeit der Schule nicht beeinträchtigt.

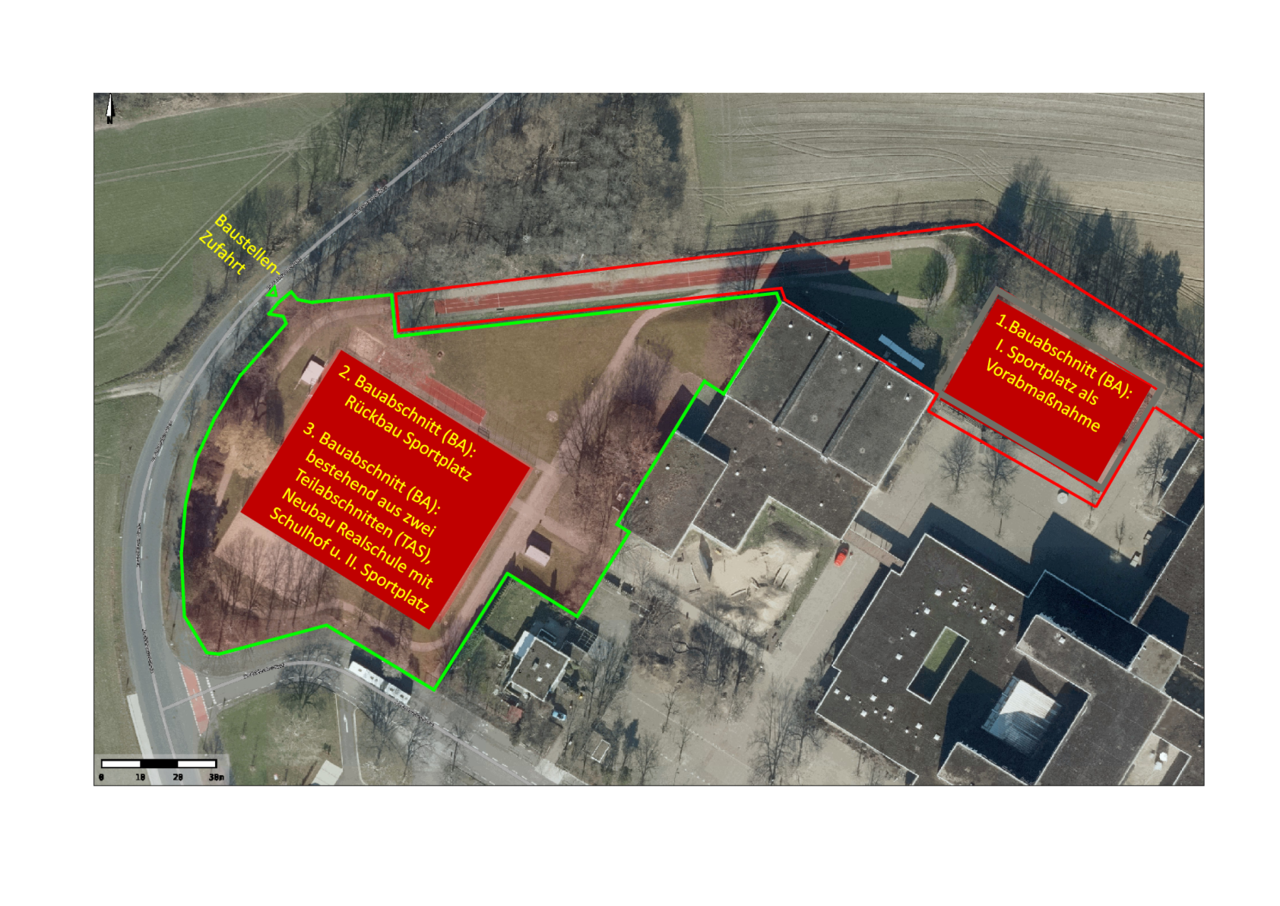

Für die Umsetzung des Bauvorhabens mussten im Vorfeld die vorhandenen Außensportanlagen auf der Westseite des Grundstückes zurück gebaut werden. Zur Kompensation wurde bereits Anfang 2025 eine neue Sportanlage auf der nördlichen Schulhoffläche hergestellt.
Gebäude
Für den Neubau sind folgende Größenangaben vorgesehen:
Grundstücksfläche: ca. 9.700 m2
Realschule (vierzügig für ca. 816 Schülerinnen und Schüler)
Flächenbedarf: ca. 8.850 m2 BGF
Zahlen, Daten, Fakten

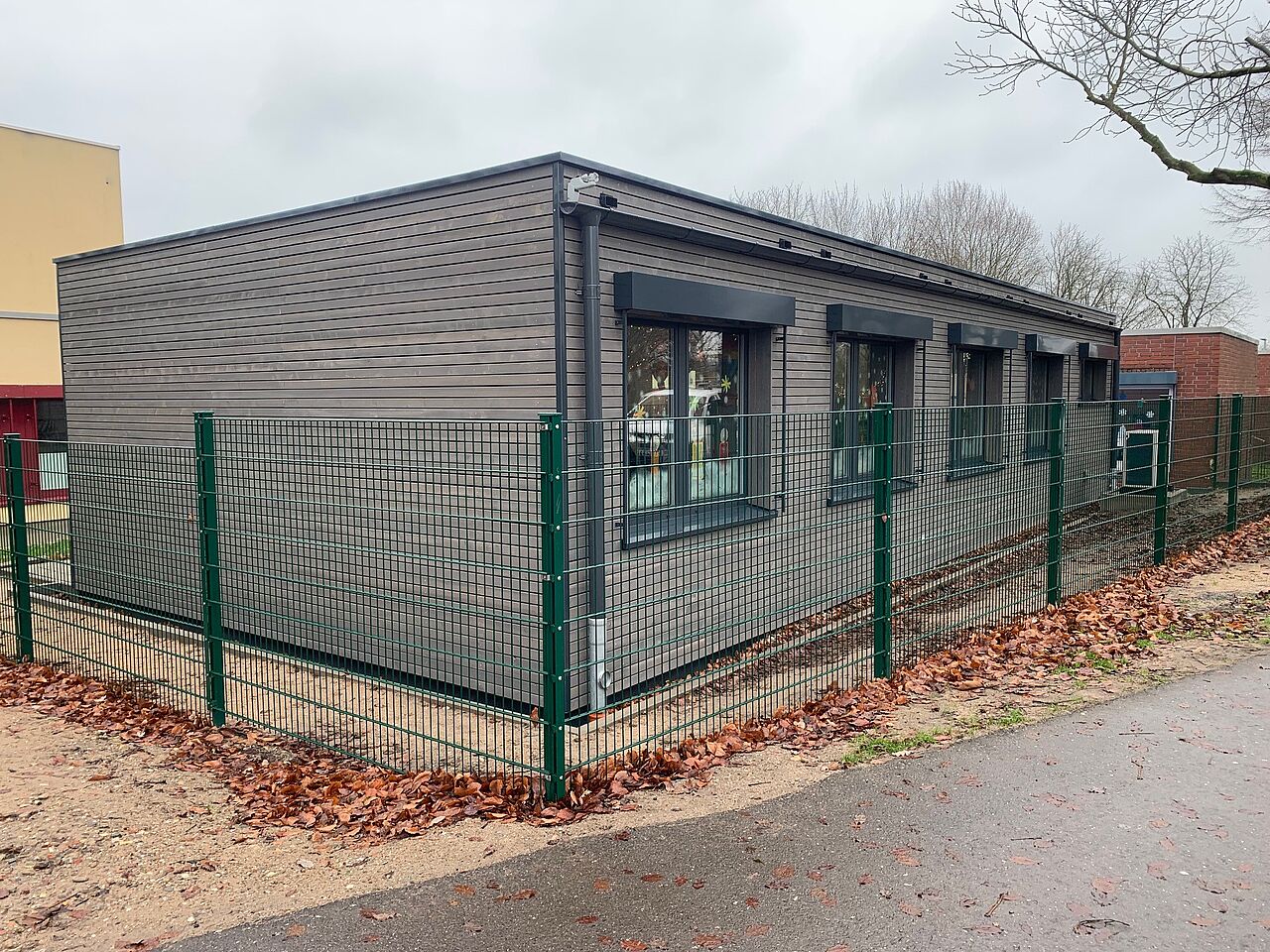

Vorabmaßnahme Sportanlage: Fertigstellungstermin Juli 2024
Neubau:
Beauftragung Projektsteuerung Herbst 2024
Beauftragung Totalunternehmer im Dezember 2024

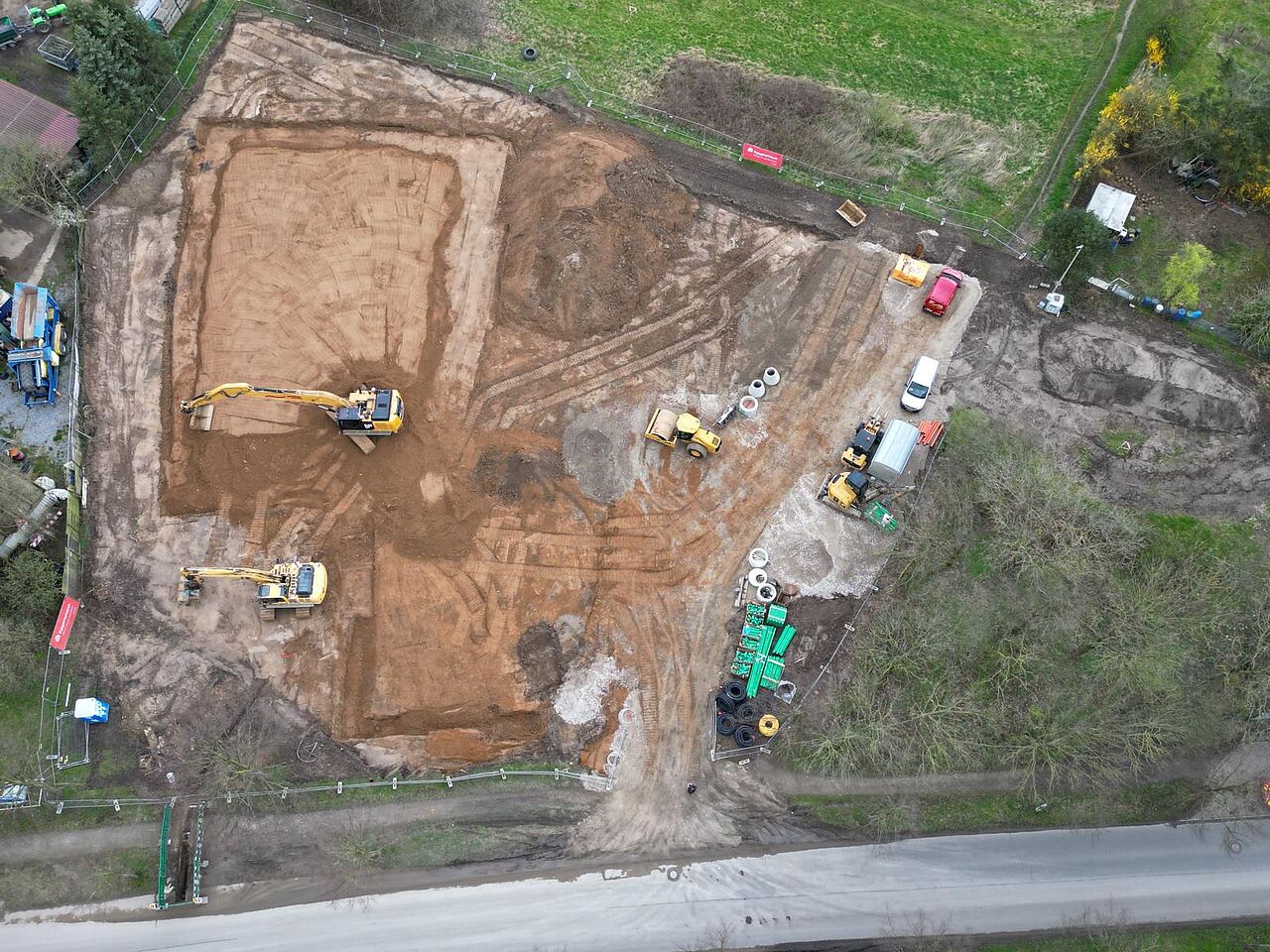

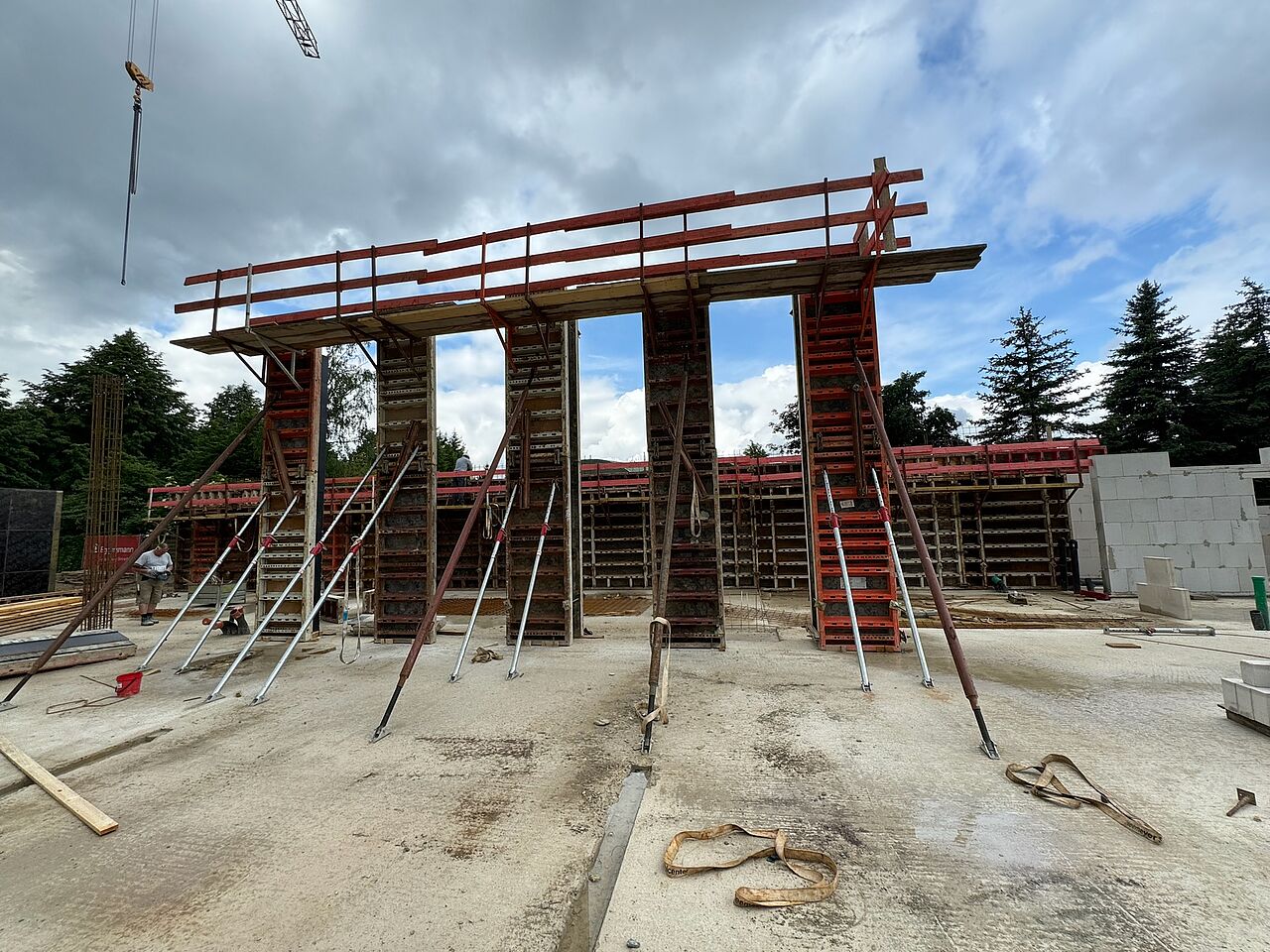

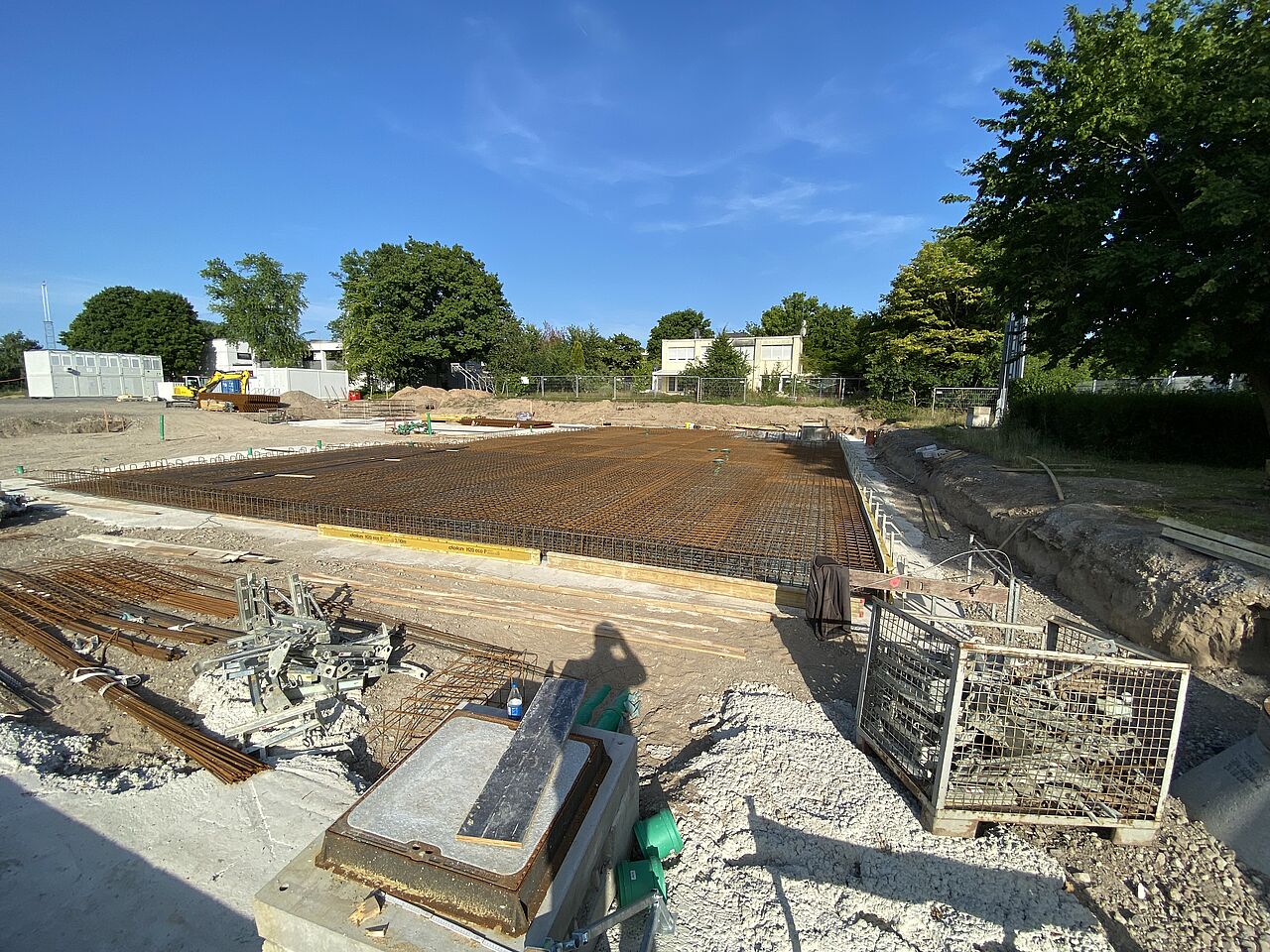

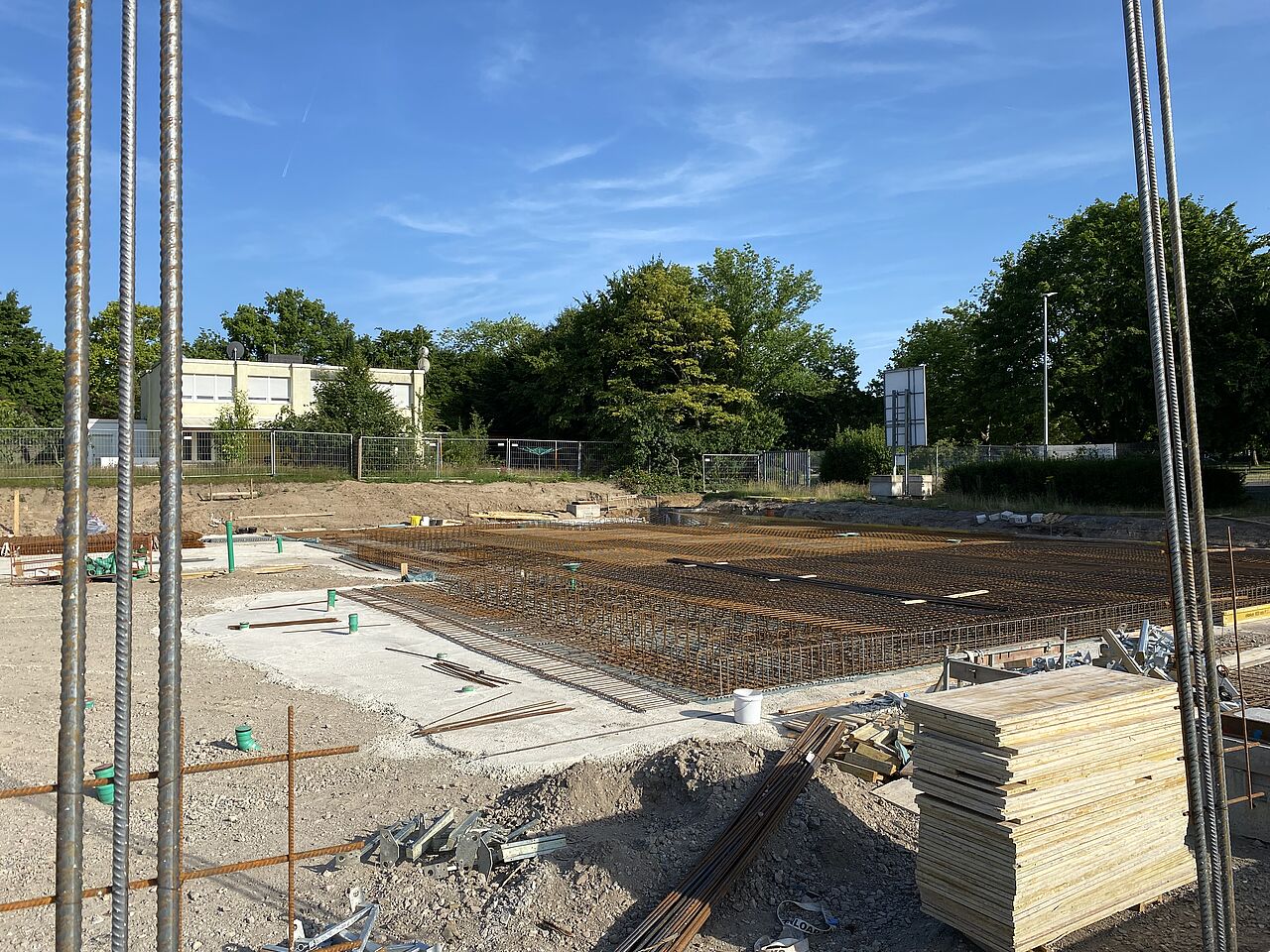

Beginn Tiefbauarbeiten März 2025
Spatenstich 05.07.2025

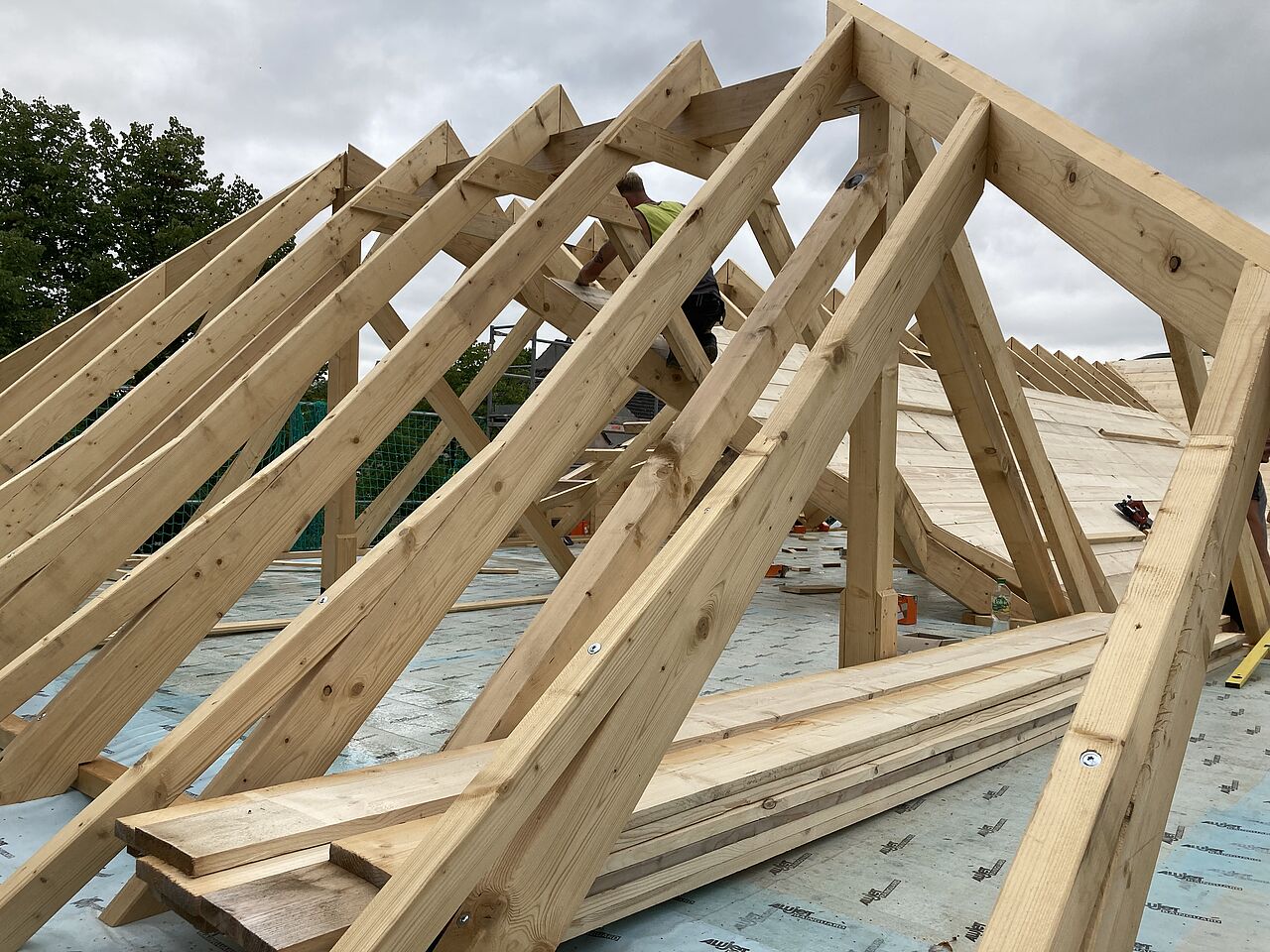

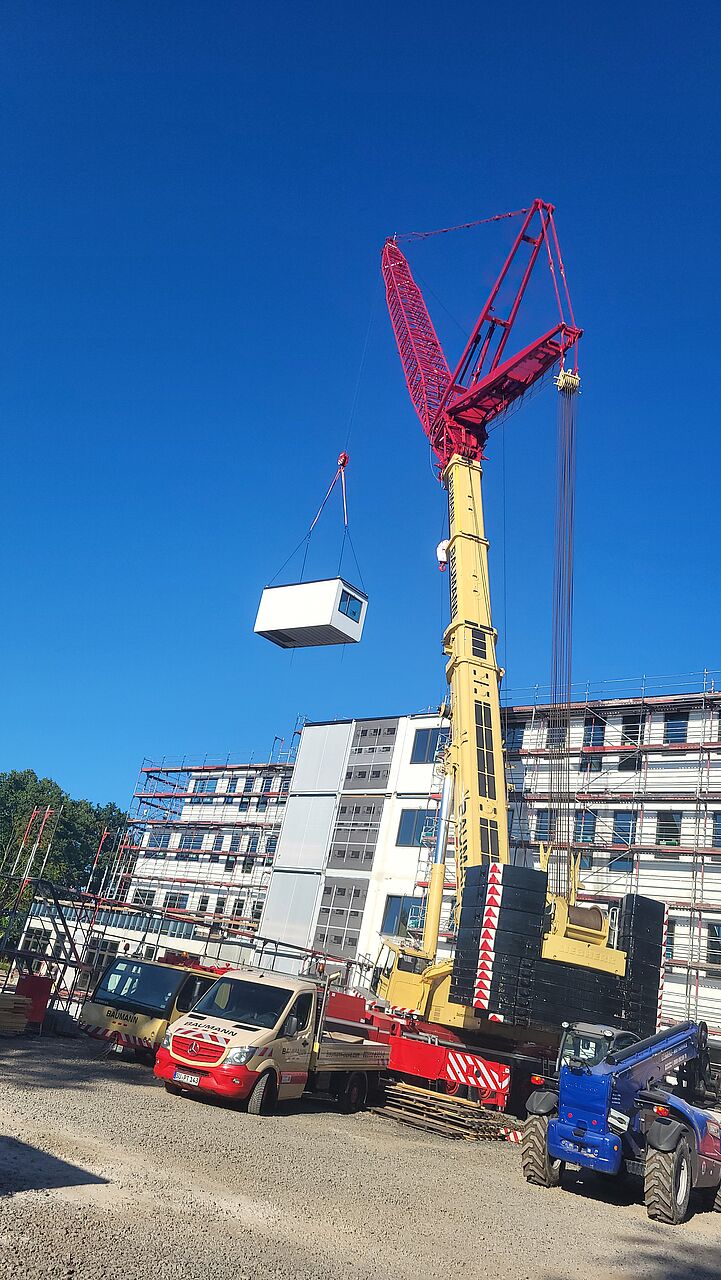

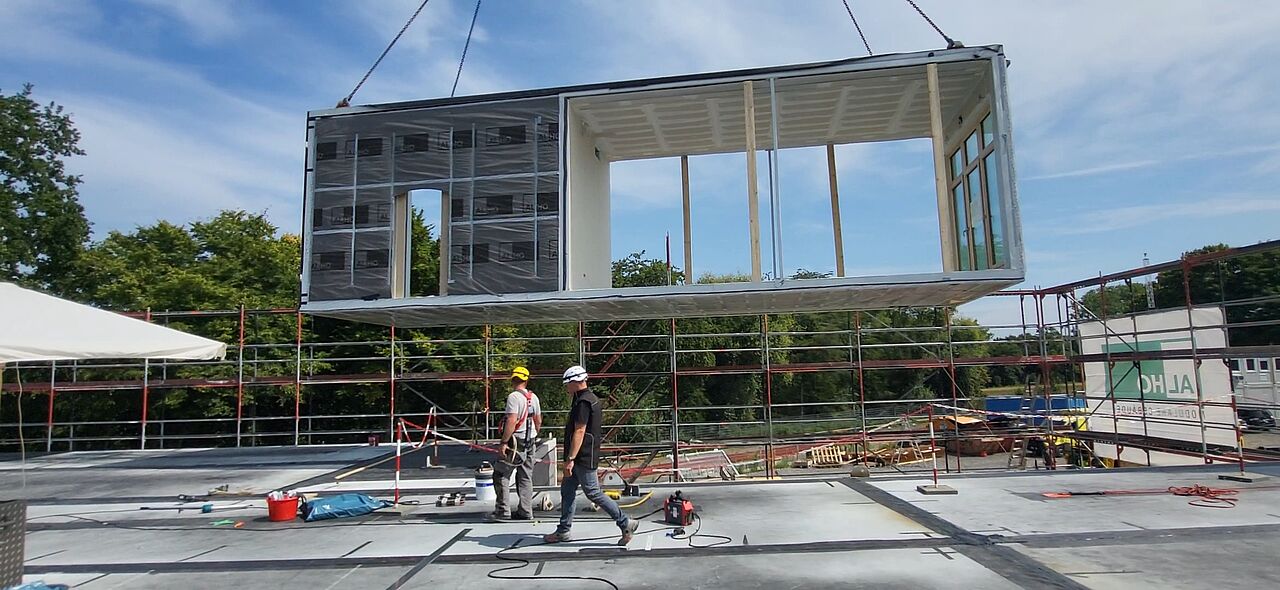

Anlieferung erster Module 14.07.2025
Inbetriebnahme:
Die Inbetriebnahme der Schule ist für September 2026 geplant.

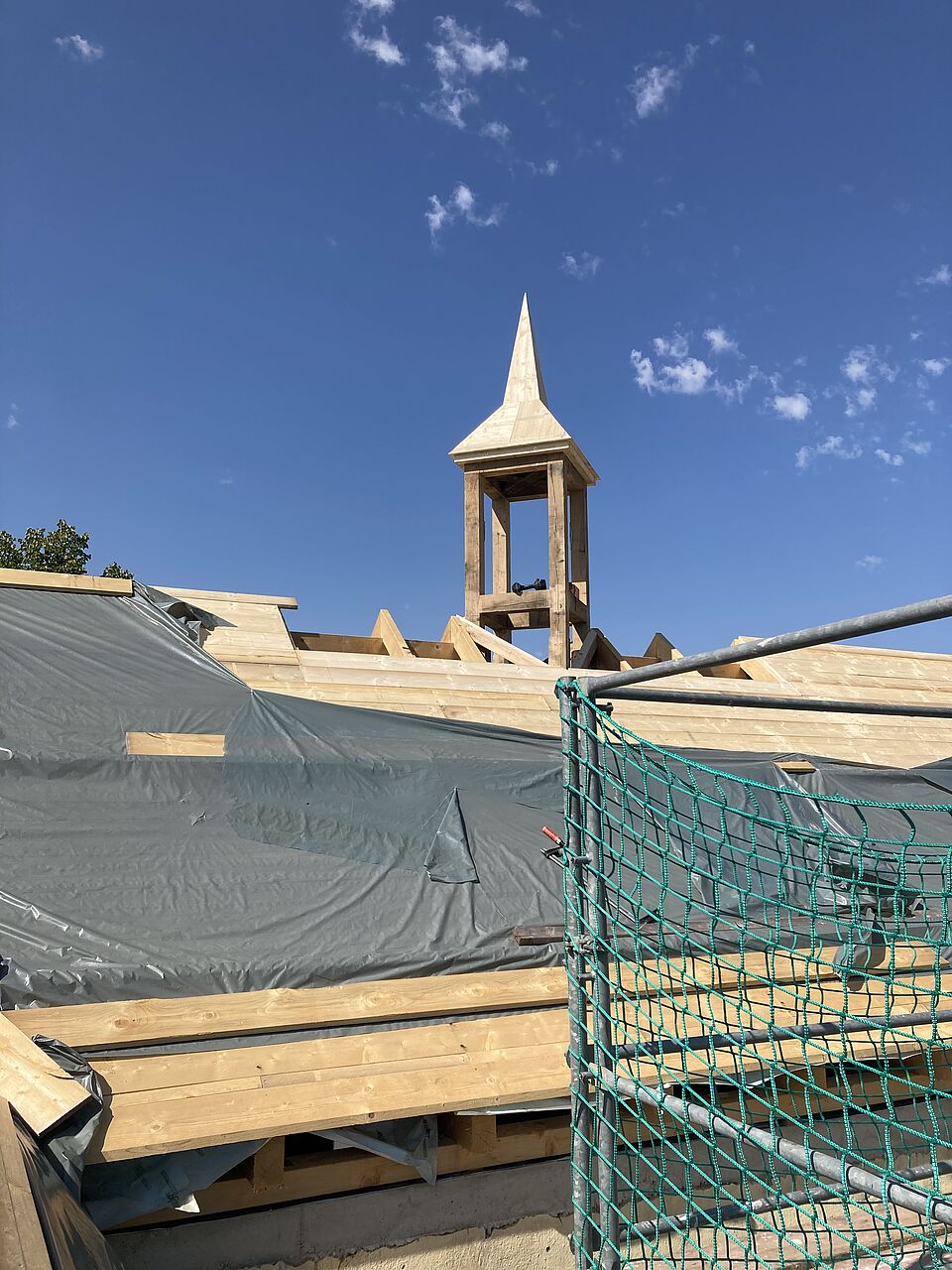

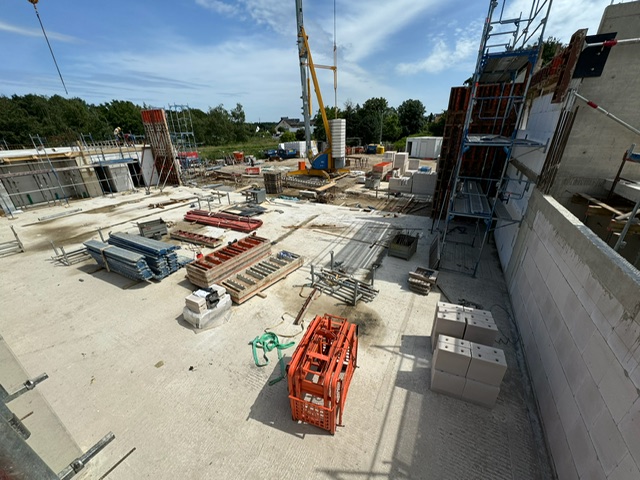

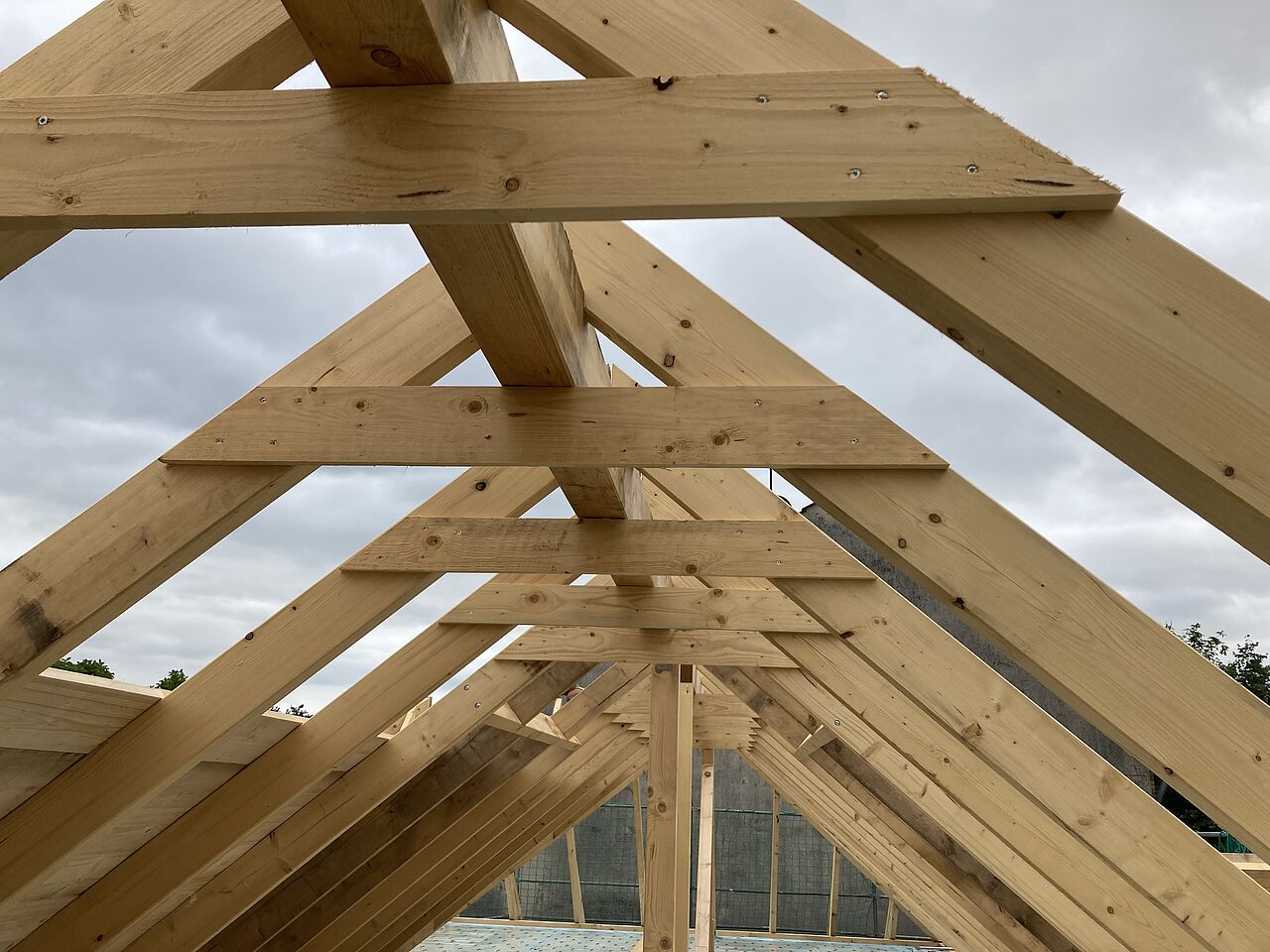

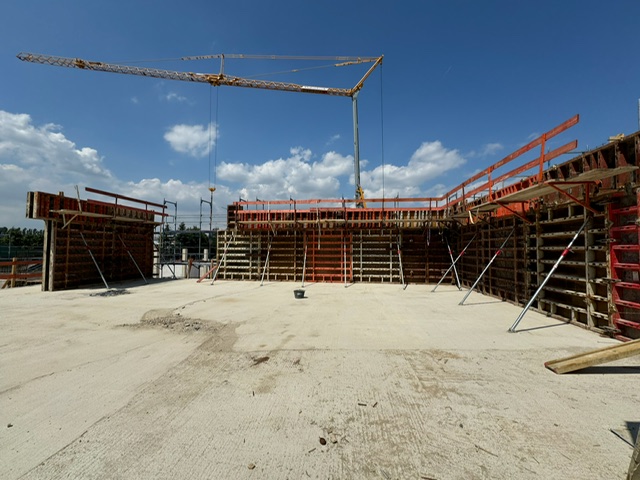

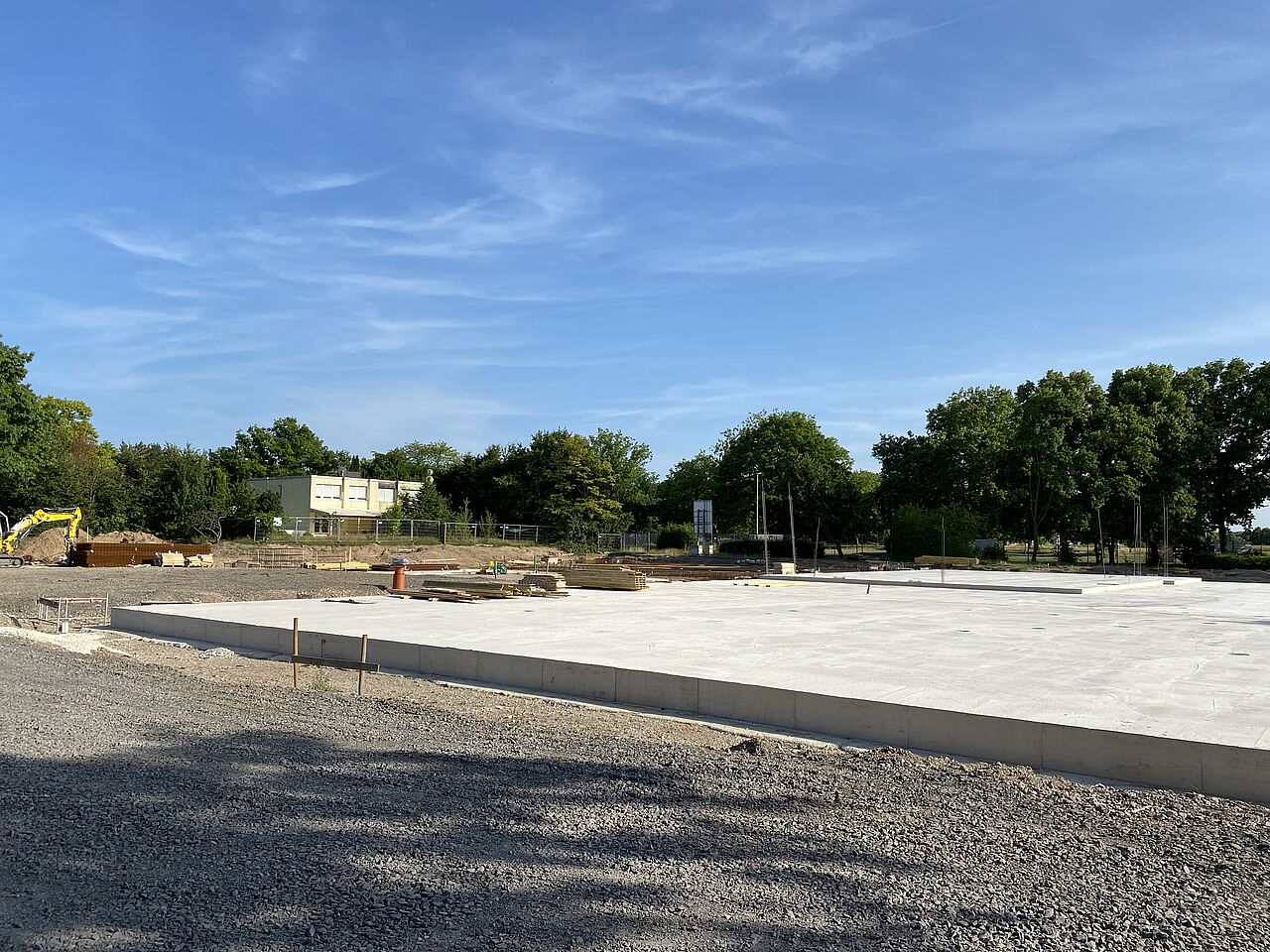

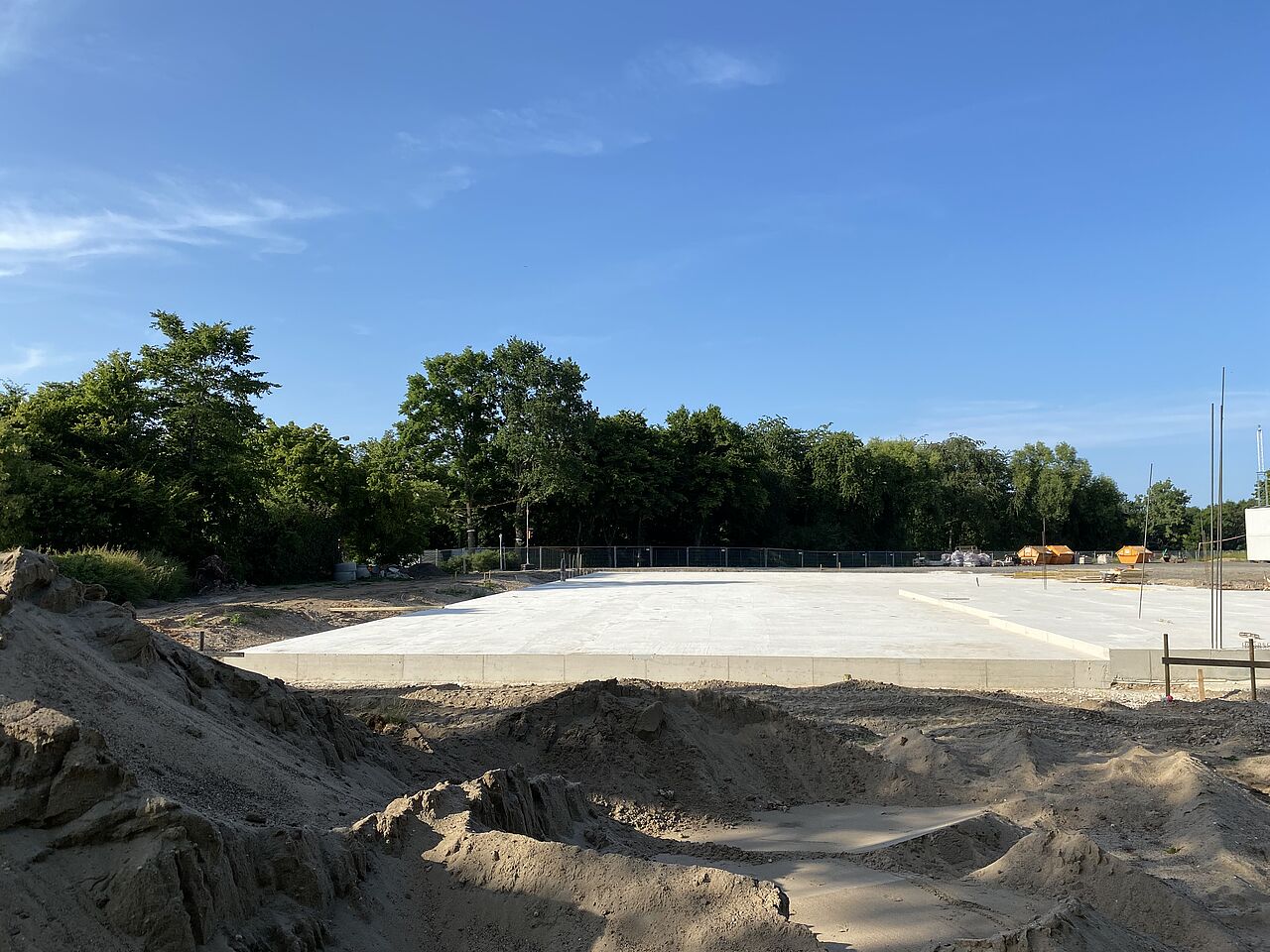

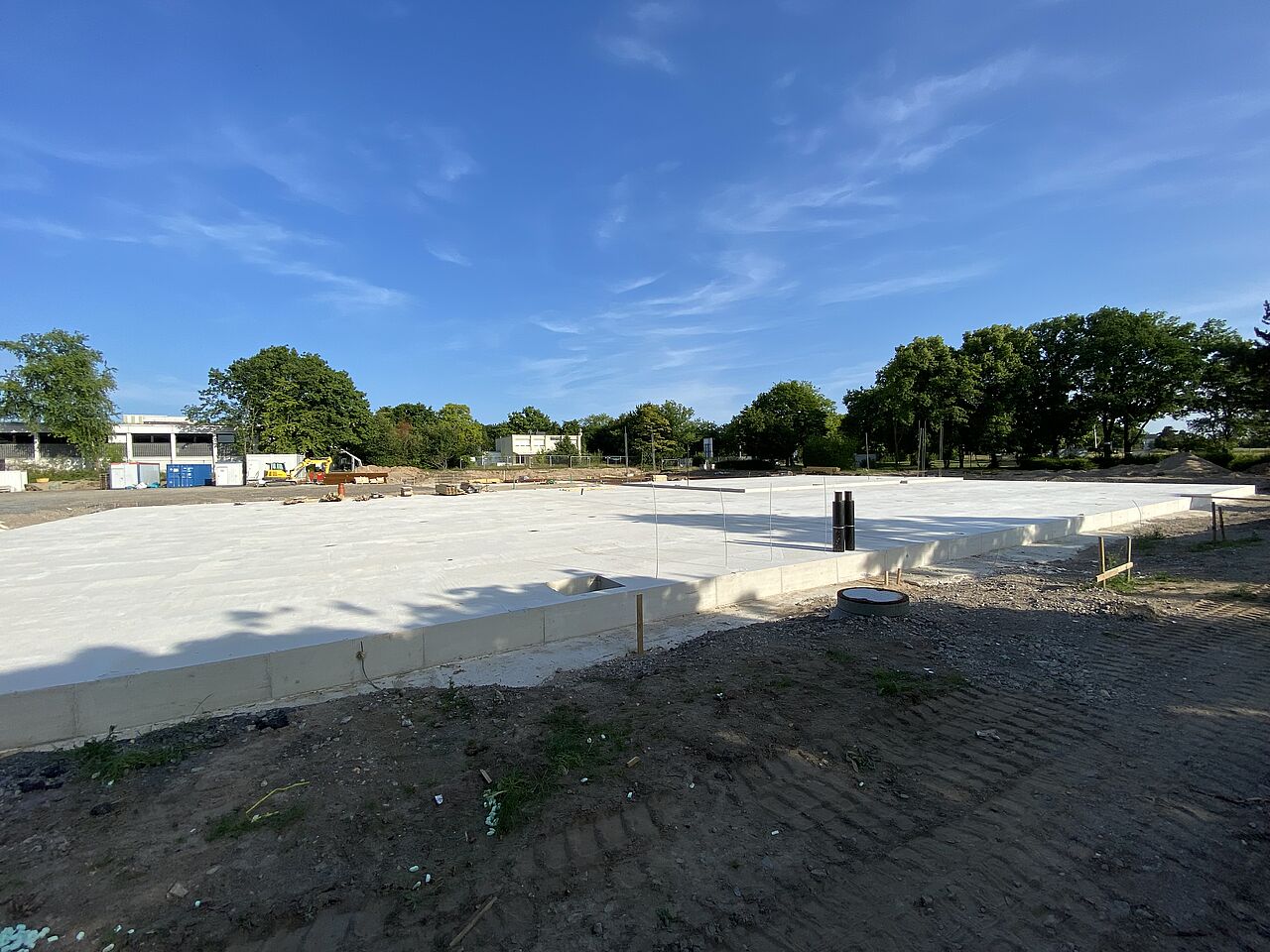

Aktueller Stand des Projektes

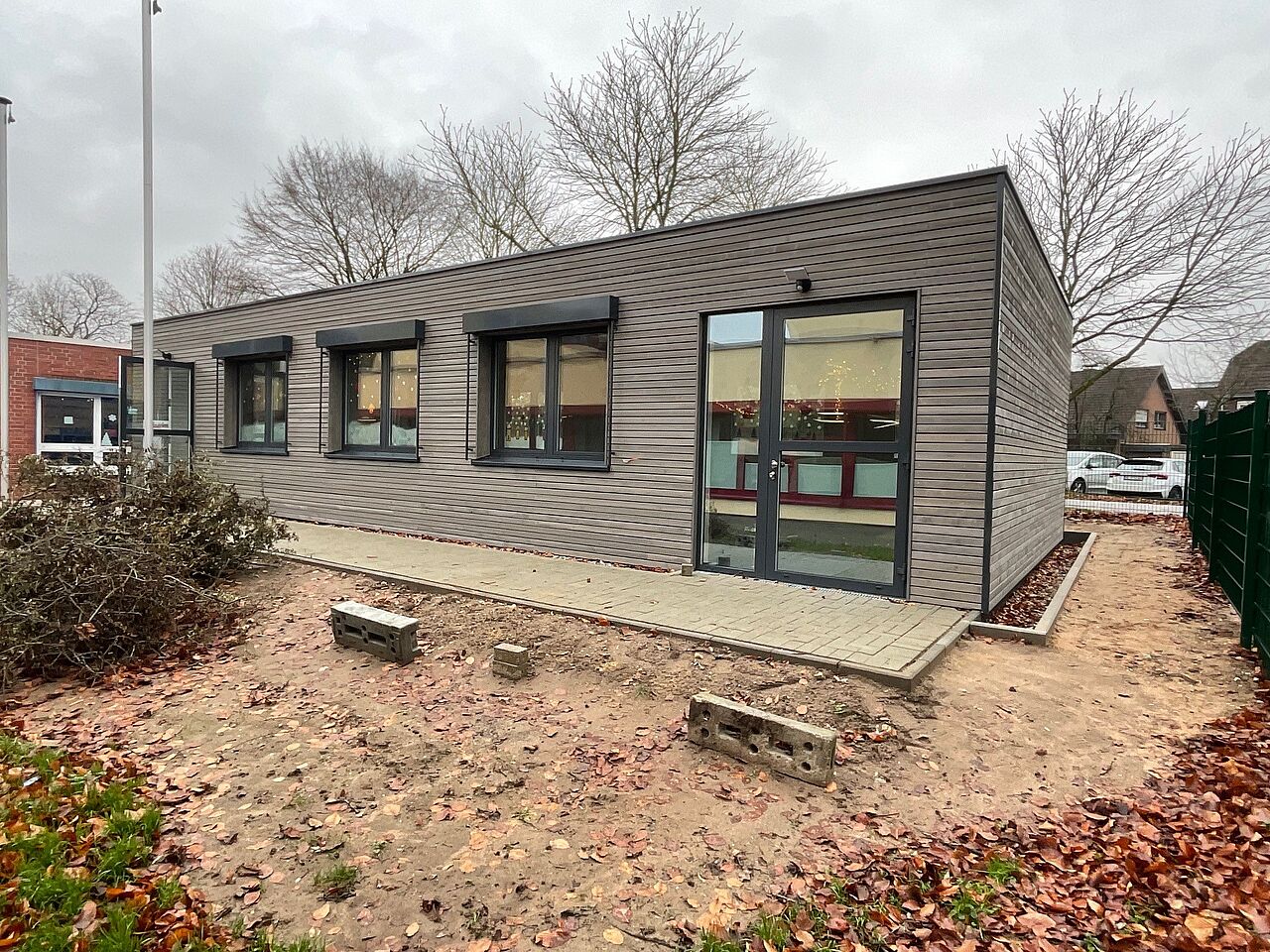

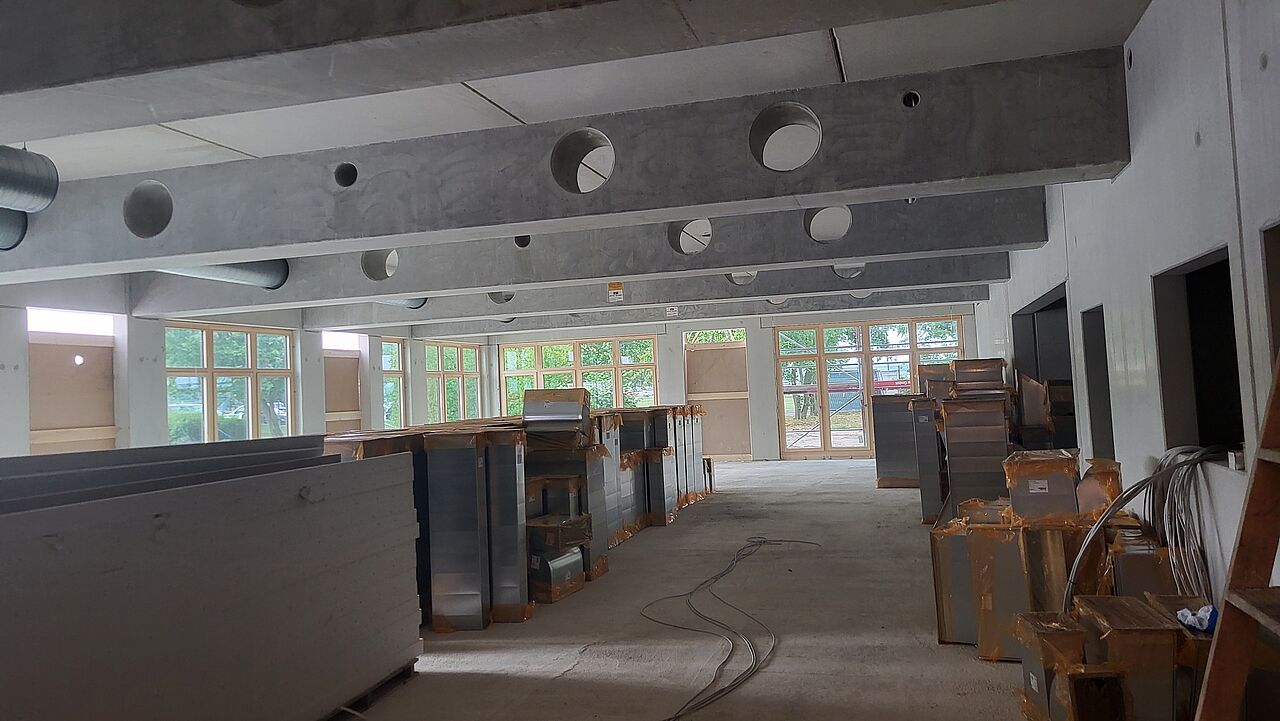

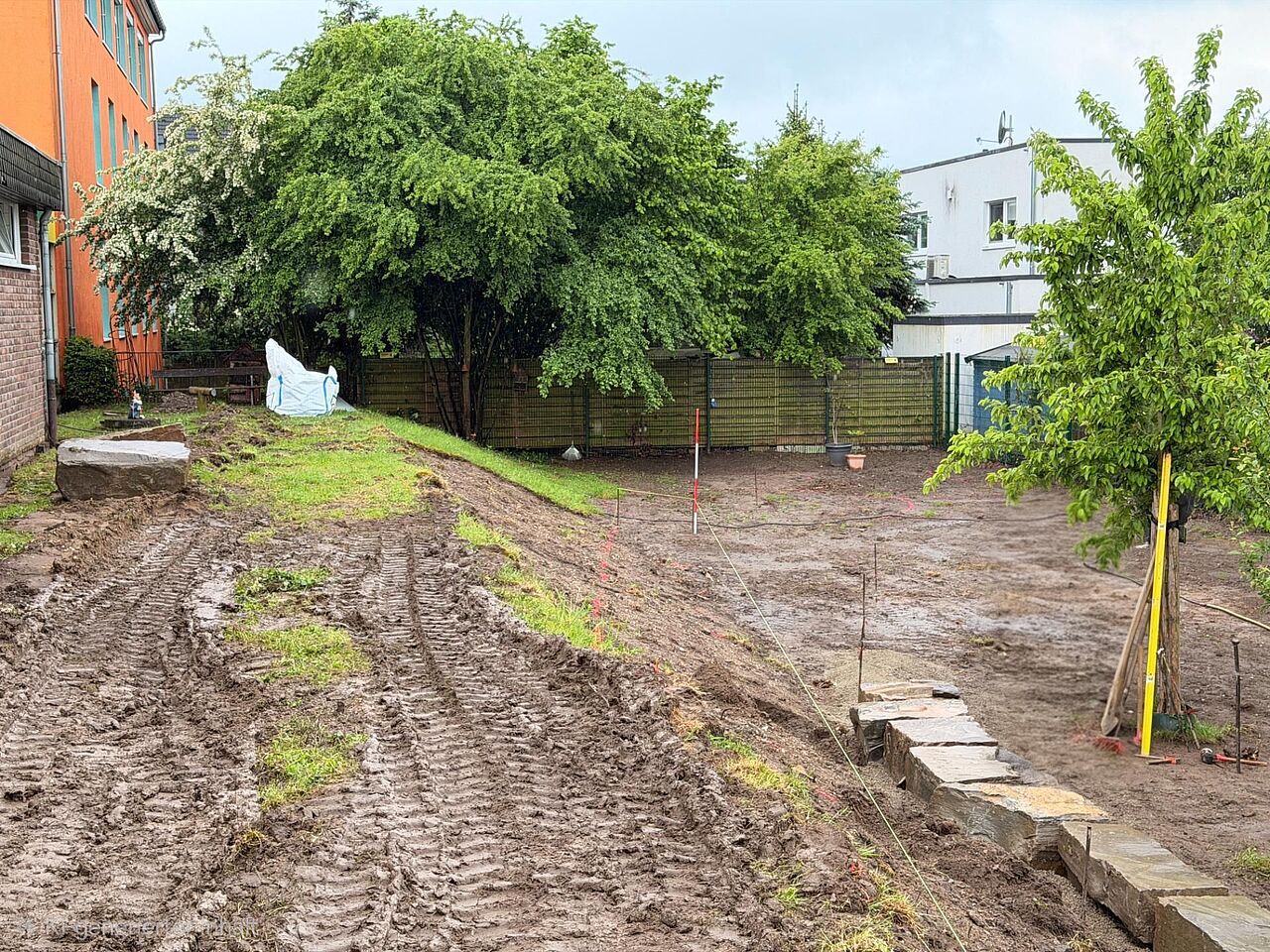

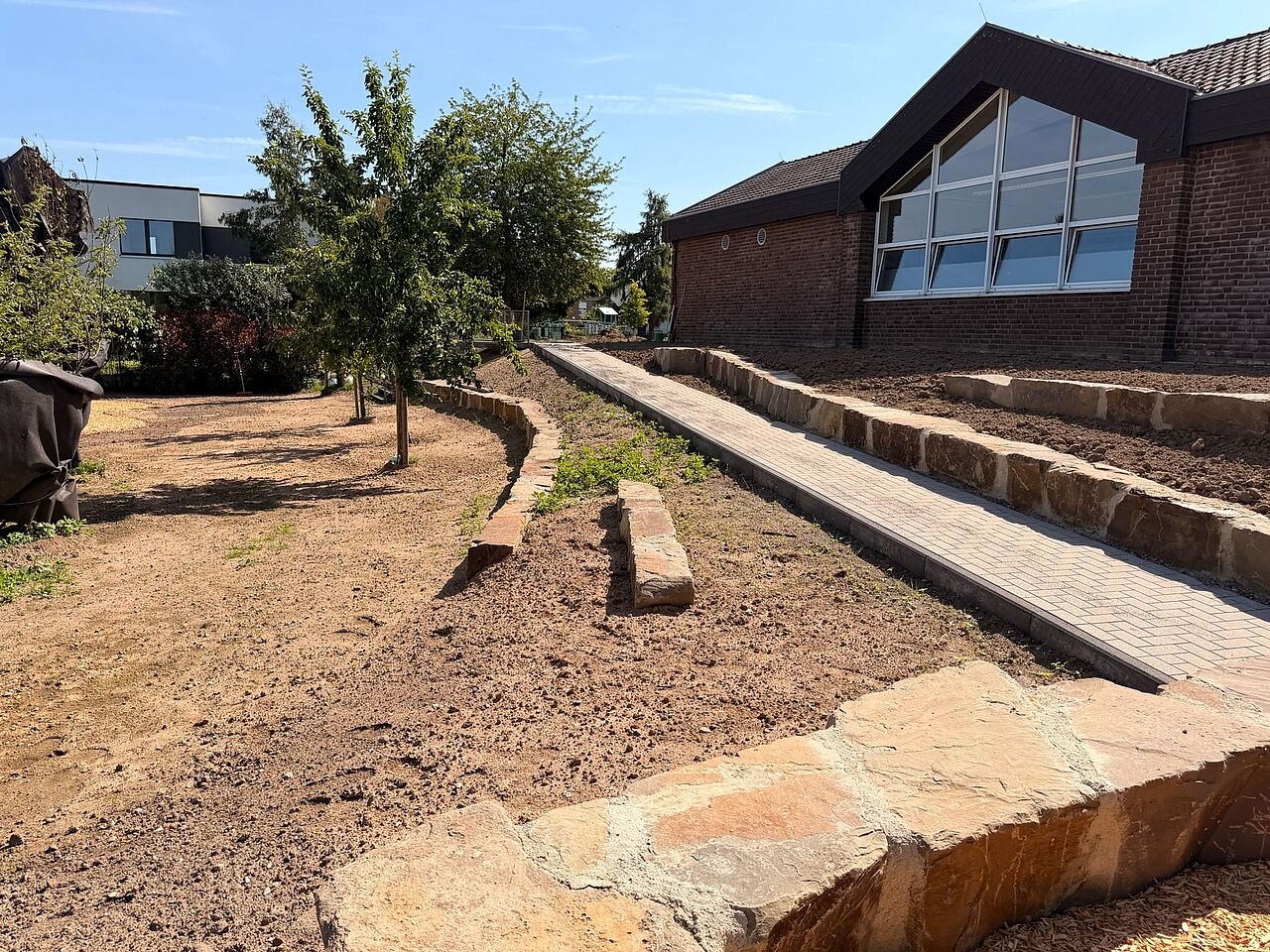

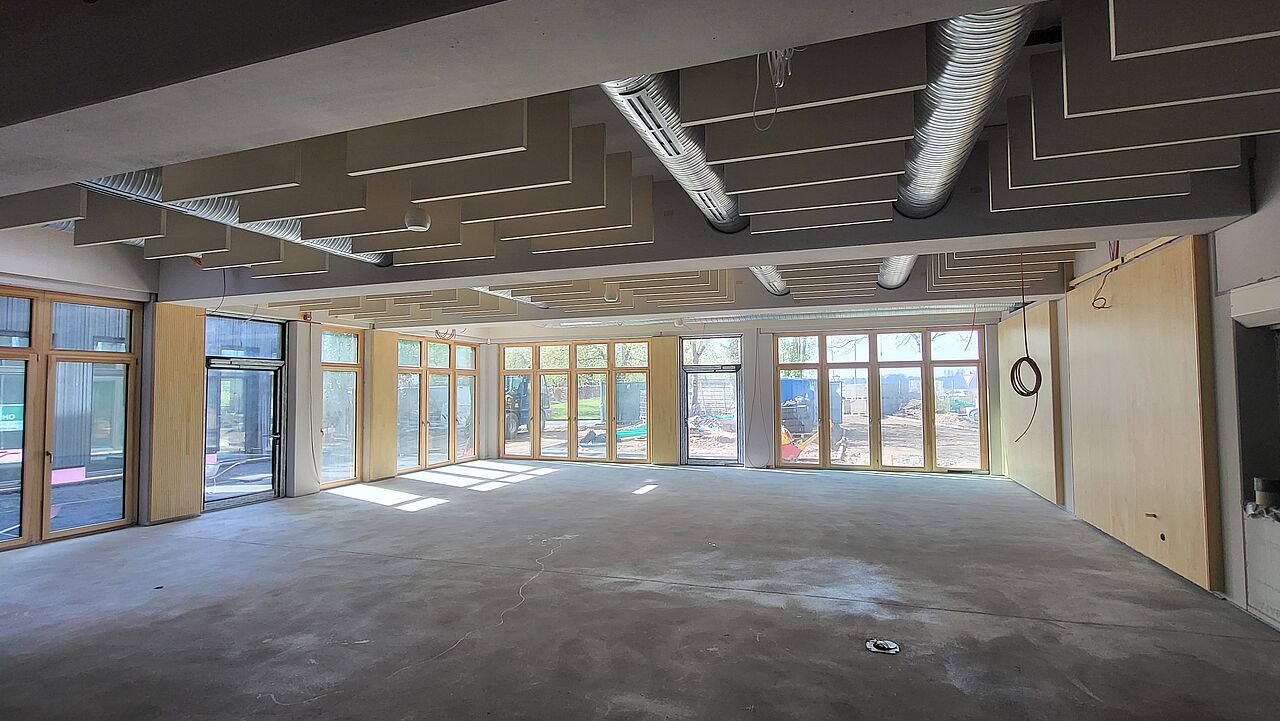

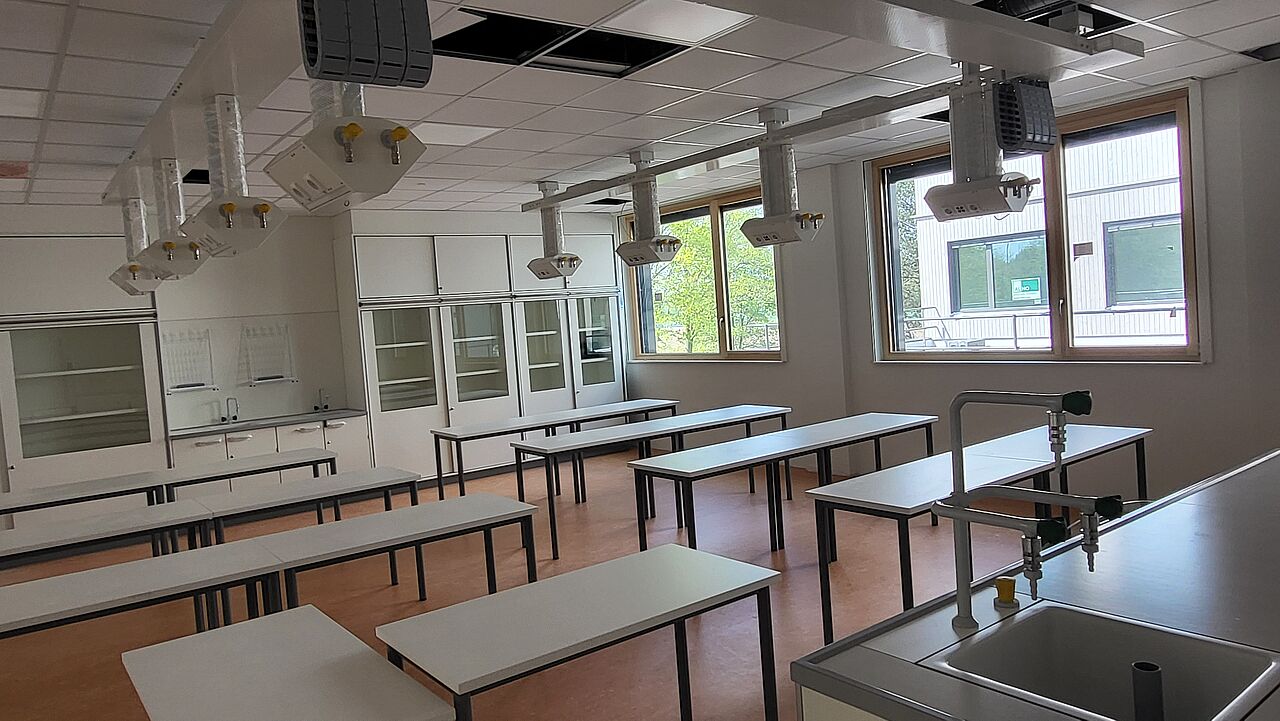

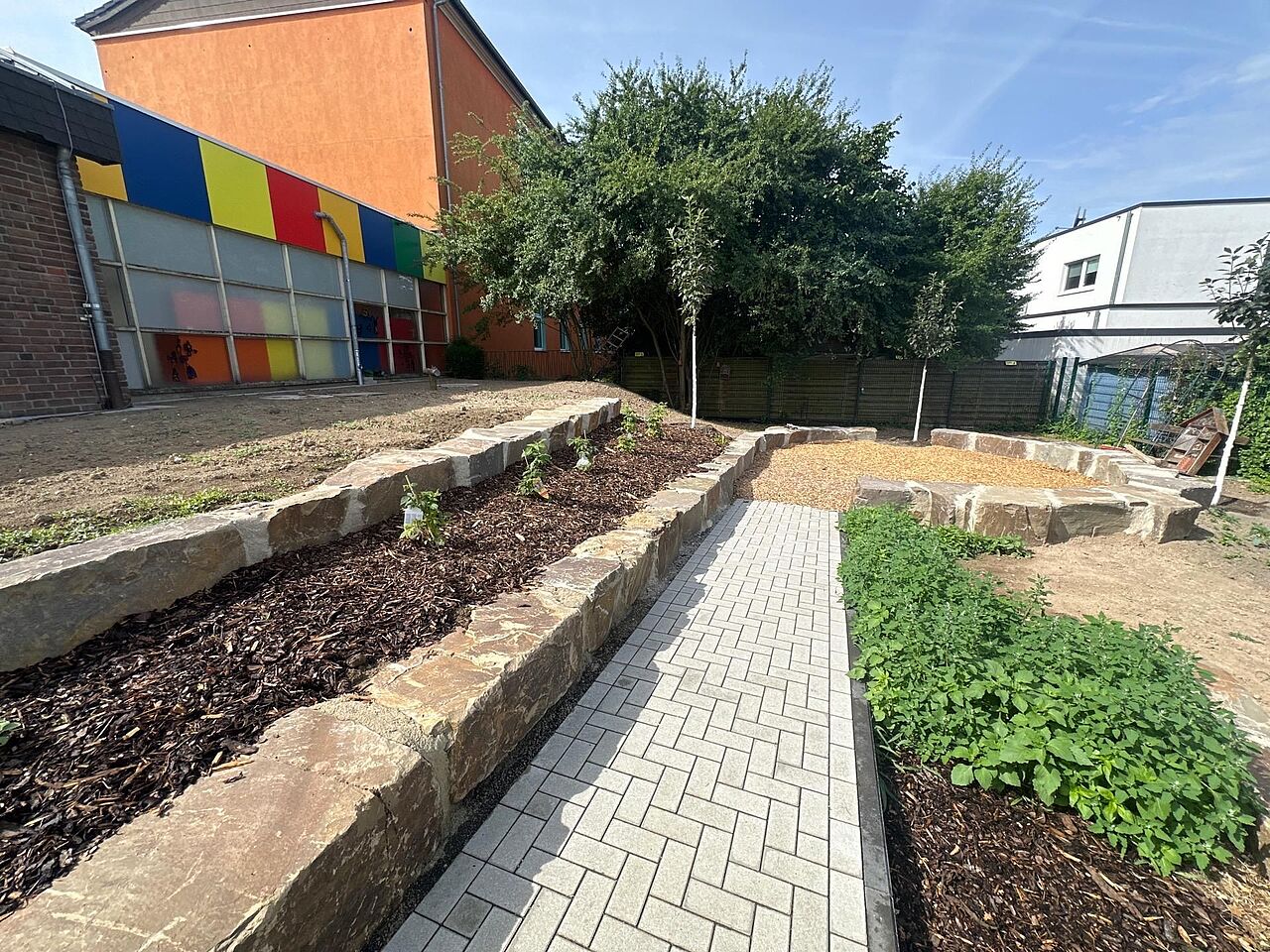

Seit 14.07.2025 werden die Module für den Schulneubau angeliefert. Bis zum Ende der Sommerferien werden Werktags bis zu 8 Module täglich per Schwerlasttransport zur Schule gebracht. Mit dem Ausbau der Module wird zeitnah nach den Sommerferien begonnen.
